इनरुवा सबस्टेसनको निर्माण पुसभित्र सक्ने लक्ष्य।

काठमाडौं:= मुलुकभित्रको विद्युत् प्रसारण तथा वितरण प्रणाली सुदृढीकरणका लागि सुनसरीमा निर्माणाधीन ग्यास इन्सुलेटेड प्रणालीमा आधारित (जिआइएस) ४०० केभी र २२०/१३२/३३ केभी इनरुवा सबस्टेसनको काम धमाधम भइरहेको छ । आगामी पुसभित्र सम्पन्न गरी सञ्चालन गर्ने लक्ष्यका साथ दुवै सबस्टेसनको काम भइरहेको नेपाल विद्युत् प्राधिकरणले जनाएको छ ।

निर्माणपछि पूर्व-पश्चिम विद्युत् आपूर्ति गर्ने प्रसारण प्रणालीका लागि इनरुवा सबस्टेसन अर्को ठूलो हब बन्ने बताइएको छ । सबस्टेसनमार्फत् राष्ट्रिय प्रसारण प्रणालीमा विद्युत् प्रवाहका अतिरिक्त स्थानीयरूपमा समेत आपूर्ति गरिने प्राधिकरणले जनाएको छ । जसबाट सो क्षेत्रको विद्युत् आपूर्ति भरपर्दो र गुणस्तरीय हुने बताइएको छ ।

प्राधिकरणका अनुसार ४०० केभी र २२०/१३२/३३ केभी सबस्टेसनका अधिकांश सिभिल संरचनाको निर्माण सम्पन्न भइसकेको छ । साथै, ट्रान्सफर्मर, रियाक्टर सर्किट ब्रेकरजस्ता मुख्य उपकरण निर्माणस्थलमा पुर्‍याइसकिएको छ । २२०/१३२/३३ केभी सबस्टेसनका उपकरण जडान भइसकेको छ । ४०० केभी र २२०/१३२/३३ केभी सबस्टेसनको समग्र निर्माण प्रगति क्रमश : ६५ र ८५ प्रतिशत रहेको छ ।

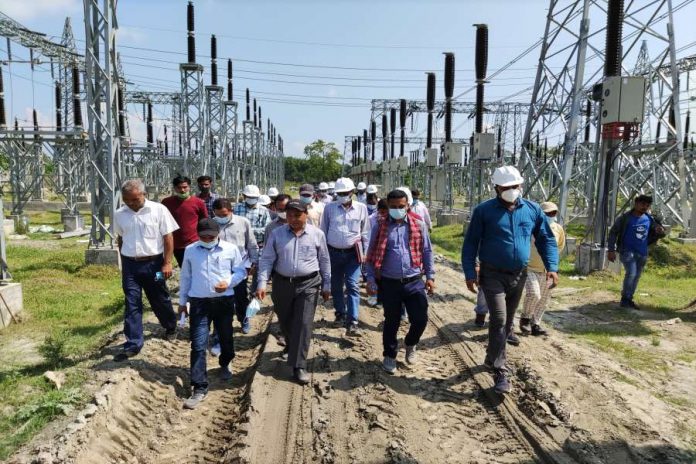

प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले निर्माणस्थलको अवलोकन र निर्माणमा संलग्न आयोजना व्यवस्थापन, ठेकेदार कम्पनी, परामर्शदातासँग छलफल गरी निर्धारित समयमै काम सम्पन्न गर्न आग्रह गर्नुभएको छ । उहाँले भन्नुभयो, ‘मोरङ-सुनसरी औद्योगिक करिडोरका उद्योगहरूलाई थप विद्युत् दिन र आपूर्तिलाई भरपर्दो तथा गुणस्तरीय बनाउन इनरुवा सबस्टेसनको निर्माण तत्काल सक्नुपर्ने बाध्यता छ।

यस्तो मेरुदण्डका रूपमा रहेको सबस्टेसन निर्माणमा आइपर्ने समस्या तत्काल समाधान गर्न तयार छौं, सबस्टेसन तयार भएपछि कोसी करिडोर २२० केभी प्रसारण लाइनलाई २२० केभीमा चार्ज गर्न सकिन्छ, त्यसपछि यस क्षेत्रमा विद्युत् आपूर्तिका लागि स्रोत उपलब्ध हुनेछ, जसले प्रणालीलाई विश्वसनीय बनाउनेछ ।’

अरुण तथा तमोर नदी र सहायक खोलामा निर्माण गरिएका जलविद्युत् आयोजनाबाट उत्पादित विद्युत् कोसी करिडोर २२० केभी प्रसारण लाइनमार्फत् इनरुवा सबस्टेसनमा जोडिनेछ । कोसी करिडोरको इनरुवा-वसन्तपुर-तुम्लिङटार खण्डको निर्माण सम्पन्न भइसकेको छ भने वसन्तपुर-ढुंगेसाँघु खण्ड निर्माणाधीन रहेको छ ।

सरकारको लगानीमा निर्माणाधीन ४०० केभी सबस्टेसनका लागि २०७५ पुसमा ठेक्का सम्झौता भएको थियो । सरकारको लगानी र विश्व बैंकको सहुलियतपूर्ण ऋणमा नेपाल-भारत विद्युत् प्रसारण तथा व्यापार आयोजनाअन्तर्गत २२०/१३२/३३ केभी सबस्टेसनको निर्माण गरिएको हो । सबस्टेसन निर्माणका लागि भएको पुरानो ठेक्का रद्द गरी २०७५ पुसमा नयाँ ठेक्का गरिएको थियो ।

बर्खाको समयमा तराईमा हुने डुबान, विश्वव्यापीरूपमा फैलिएको कोरोना रोकथाम तथा नियन्त्रणका लागि लागू गरिएको बन्दाबन्दीका कारण उपकरण तथा प्राविधिक आउन नसक्दा सबस्टेसनको निर्माण प्रभावित भएको थियो । हाल ४०० र २२० केभी सबस्टेसनको निर्माण आगामी पुसभित्र सक्ने लक्ष्य राखिएको छ ।

उत्पादित विद्युत्को आन्तरिक खपत एवं द्विपक्षीय तथा क्षेत्रीय विद्युत् व्यापार प्रवद्र्धनका लागि आन्तरिक प्रसारण एवं वितरण र अन्तरदेशीय प्रसारण प्रणालीको विस्तार तथा सदृढीकरण गरिएको हो । नेपाल–भारतबीच विद्युत् व्यापारका लागि कुशाहा-पूर्णिया अन्तरदेशीय प्रसारण लाइनको प्रस्ताव गरिएको छ । लाइन निर्माण गरिएमा इनरुवा सबस्टेसनबाटै विद्युत् प्रवाह गरिनेछ ।
